Thủ Tục Xin Giấy Phép Xây Dựng Nhà Ở Tại Đắk Lắk: Hồ Sơ, Nộp Online, Thời Gian

Thủ Tục Xin Giấy Phép Xây Dựng Nhà Ở Tại Đắk Lắk

Giả sử bạn có lô đất 5 x 20 m ở phường Tân An, Buôn Ma Thuột. Bạn muốn khởi công nhà phố 4 tầng, khoảng 320 m² sàn, trong quý IV/2026. Việc đầu tiên là nắm thủ tục xin giấy phép xây dựng Đắk Lắk theo quy định mới. Từ ngày 01/7/2026, quy trình được rút gọn: nộp trực tuyến là kênh chính, thời hạn còn 7 ngày làm việc. Lệ phí nộp trực tuyến tại Đắk Lắk là 0 đồng từ 30/10/2025.

Bài viết đi qua 4 việc: xác định diện phải xin phép, chuẩn bị hồ sơ, nộp hồ sơ và nhận kết quả. Nếu bạn đang tìm hiểu dịch vụ xây nhà trọn gói Buôn Ma Thuột, đây là phần pháp lý cần xong trước ngày động thổ.

Những điểm cần nhớ

  • Từ 01/7/2026, UBND xã, phường nơi có đất cấp phép nhà ở riêng lẻ trong 7 ngày làm việc.
  • Nhà dưới 7 tầng, dưới 500 m² sàn chỉ được miễn phép khi nằm ngoài các khu vực có quy hoạch chung hoặc quy chế kiến trúc. Nhà ở các phường trung tâm Buôn Ma Thuột thường phải xin phép.
  • Hồ sơ nộp trên Cổng Dịch vụ công quốc gia. Lệ phí tại Đắk Lắk là 0 đồng khi nộp trực tuyến.

Từ 01/7/2026, thủ tục xin giấy phép xây dựng Đắk Lắk theo luật nào?

Việc cấp phép nay áp dụng Luật Xây dựng số 135/2025/QH15 và Nghị định 217/2026/NĐ-CP ngày 19/6/2026. Nghị định 217 thay thế Nghị định 175/2024/NĐ-CP. Riêng quy định miễn phép tại Điều 43 của luật đã áp dụng sớm hơn, từ 01/01/2026.

Bộ máy cấp phép tại địa phương cũng đã khác. Chính quyền vận hành theo mô hình 2 cấp kể từ 01/7/2025, không còn cấp huyện. Tỉnh Đắk Lắk mới gồm cả Phú Yên trước đây. Hồ sơ nhà ở nay nộp cho UBND xã, phường nơi có đất.

Một số hướng dẫn trên mạng vẫn ghi thời hạn 15 ngày và nơi nộp là UBND thành phố Buôn Ma Thuột. Cả hai thông tin đã hết hiệu lực. Bảng dưới tóm tắt các điểm thay đổi với nhà ở riêng lẻ.

Nội dungTrước 01/7/2026Từ 01/7/2026
Căn cứ chínhLuật Xây dựng 2014 (sửa đổi 2020), Nghị định 175/2024Luật Xây dựng 2025, Nghị định 217/2026
Nơi cấp phépUBND cấp huyện; từ 01/7/2025 là UBND cấp xãUBND xã, phường nơi có đất
Thời hạn15 ngày7 ngày làm việc
Cách nộpTrực tiếp hoặc trực tuyếnTrực tuyến là chính; trực tiếp hoặc bưu chính khi có sự cố
Lệ phí tại Đắk Lắk0 đồng khi nộp trực tuyến (từ 30/10/2025)0 đồng khi nộp trực tuyến

Nhà của bạn có phải xin giấy phép xây dựng không?

Nhà ở riêng lẻ dưới 7 tầng và dưới 500 m² tổng sàn được miễn giấy phép. Điều kiện kèm theo là thửa đất nằm ngoài các khu vực có quy hoạch chung hoặc quy chế kiến trúc (điểm g khoản 2 Điều 43 Luật Xây dựng 2025). Nhà từ 7 tầng, hoặc từ 500 m² sàn, luôn phải xin phép.

Vậy những khu vực nào không được miễn phép? Theo điểm g, gồm:

  • Khu chức năng (khu vực có chức năng chính như khu công nghiệp, khu du lịch), khu vực phát triển đô thị trong quy hoạch chung thành phố.
  • Khu chức năng, khu dân cư nông thôn, khu vực phát triển đô thị trong quy hoạch chung đô thị, khu kinh tế, khu du lịch quốc gia.
  • Khu vực xây dựng được xác định trong quy hoạch chung xã.
  • Khu vực đã có quy chế quản lý kiến trúc (văn bản quy định chiều cao, khoảng lùi, hình thức mặt tiền cho từng khu phố).

Danh sách này phủ gần hết đất ở đã có quy hoạch. Vì vậy, câu “nhà dưới 7 tầng không cần phép” chỉ đúng với số ít thửa đất. Trước khi thiết kế, hãy hỏi UBND xã, phường về quy hoạch của thửa đất.

Ba câu hỏi xác định nhà ở riêng lẻ có phải xin phép
Ba câu hỏi xác định nhà ở riêng lẻ có phải xin phép. Nguồn: Luật Xây dựng số 135/2025/QH15

Ba ví dụ quy mô thường gặp

  • Nhà phố 4 tầng, lô 5 x 20 m ở phường Tân An: mỗi sàn khoảng 80 m², tổng khoảng 320 m². Quy mô dưới ngưỡng, nhưng phường trung tâm thường nằm trong khu vực phát triển đô thị. Kết luận: nhiều khả năng phải xin phép; hãy xác nhận tại UBND phường.
  • Biệt thự 3 tầng khoảng 520 m² sàn: vượt ngưỡng 500 m². Kết luận: phải xin phép dù xây ở đâu.
  • Nhà vườn 2 tầng khoảng 260 m² sàn ở xã ngoại thành: chỉ được miễn khi thửa đất nằm ngoài 3 loại khu vực. Đó là khu vực xây dựng của quy hoạch chung xã, khu dân cư nông thôn thuộc quy hoạch chung đô thị và khu có quy chế kiến trúc. Hãy hỏi UBND xã trước.

Nhà ở riêng lẻ của hộ gia đình, cá nhân không phải gửi thông báo khởi công (khoản 3 Điều 48 Luật Xây dựng 2025). Nhà được miễn phép vẫn phải xây trên đất ở hợp pháp. UBND xã, phường vẫn kiểm tra điều kiện miễn phép khi quản lý trật tự xây dựng.

>>> Giải pháp khi xây nhà vào mùa mưa ở Buôn Ma Thuột.

Hồ sơ xin phép xây dựng nhà ở 2026 gồm những gì?

Hồ sơ xin phép xây dựng nhà ở riêng lẻ gồm 4 nhóm chính, theo Điều 60 Nghị định 217/2026. Đó là đơn đề nghị (Mẫu số 01 Phụ lục II) và giấy tờ hợp pháp về đất đai. Kèm theo là bộ bản vẽ thiết kế và bản cam kết an toàn công trình liền kề. Bản vẽ phải có chữ ký số (chữ ký điện tử thay chữ ký tay và con dấu trên file PDF) của đơn vị thiết kế.

Thành phần hồ sơGhi chú
Đơn đề nghị cấp giấy phép xây dựngMẫu số 01 Phụ lục II, Nghị định 217/2026
Giấy tờ hợp pháp về đất đaiThường là Giấy chứng nhận quyền sử dụng đất (Điều 55). Không phải nộp nếu đã có trên cơ sở dữ liệu quốc gia
Mặt bằng công trình trên lô đấtKèm sơ đồ vị trí công trình
Mặt bằng các tầng, mặt đứng, mặt cắt chínhThể hiện số tầng, chiều cao, tổng diện tích sàn
Mặt bằng móng, mặt cắt móngKèm sơ đồ đấu nối cấp nước, thoát nước, cấp điện
Cam kết bảo đảm an toàn công trình liền kềBắt buộc
Kết quả thủ tục PCCC, báo cáo thẩm tra, ý kiến cơ quan văn hóaChỉ khi pháp luật có yêu cầu

Điều 60 liệt kê bản cam kết an toàn công trình liền kề trong thành phần hồ sơ thiết kế, không kèm điều kiện. Với nhà phố xây sát ranh, chủ nhà cam kết bảo đảm an toàn cho nhà bên cạnh. Cam kết này áp dụng suốt quá trình thi công.

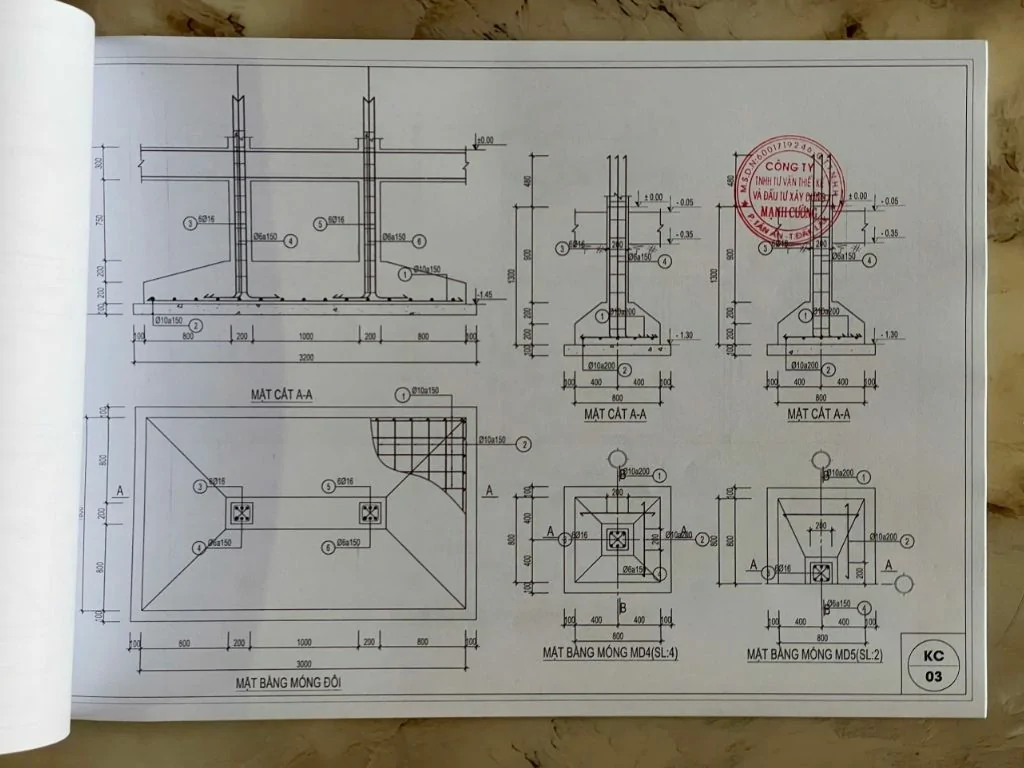

Trích bản vẽ móng minh họa của MCA.atelier
Trích bản vẽ móng minh họa của MCA.atelier. Bản nộp xin phép cần đủ chữ ký và chữ ký số ở khung tên

Khi nào bản vẽ phải do đơn vị có chuyên môn lập?

Chủ nhà chỉ được tự thiết kế khi nhà đạt đủ 4 điều kiện: dưới 3 tầng, không có tầng hầm, dưới 250 m² sàn, cao dưới 12 m. Quy định này nằm tại khoản 2 Điều 10 Nghị định 207/2026/NĐ-CP. Không đạt một điều kiện, thiết kế phải do tổ chức, cá nhân có chuyên môn, kinh nghiệm thực hiện.

Nhà phố từ 3 tầng hay biệt thự từ 250 m² sàn đều thuộc nhóm phải thuê đơn vị thiết kế. MCA.atelier có chứng chỉ năng lực hoạt động xây dựng hạng III số DAL-00081169, gồm cả thiết kế và thi công. Trước khi ký duyệt, bạn nên đọc hướng dẫn về bản vẽ xây dựng và bản vẽ kết cấu. Phạm vi hồ sơ được mô tả tại trang thiết kế kiến trúc.

5 bước nộp hồ sơ xin phép xây dựng online tại Đắk Lắk

Hồ sơ xin phép nay được nộp trực tuyến toàn trình trên Cổng Dịch vụ công quốc gia. Nghĩa là mọi bước đều làm trên cổng; bản giấy có thể nhận qua bưu chính. Căn cứ là khoản 1 Điều 54 và khoản 1 Điều 56 Nghị định 217/2026. Bạn cần tài khoản định danh điện tử VNeID và bộ hồ sơ đã số hóa. Quy trình gồm 5 bước.

  1. Số hóa hồ sơ. Scan đơn và giấy tờ đất sang PDF. Nhận bản vẽ PDF có chữ ký số từ đơn vị thiết kế.
  2. Đăng nhập. Vào dichvucong.gov.vn bằng tài khoản VNeID của người đứng tên xin phép.
  3. Chọn thủ tục. Gõ “cấp giấy phép xây dựng mới”, chọn thủ tục cho nhà ở riêng lẻ. Chọn tỉnh Đắk Lắk và đúng xã, phường nơi có đất.
  4. Nộp và lưu mã hồ sơ. Điền thông tin công trình, tải file lên rồi gửi. Lưu mã hồ sơ để tra cứu.
  5. Theo dõi và nhận kết quả. Nếu thiếu giấy tờ, bạn được báo một lần qua thư điện tử hoặc tin nhắn. Bạn có 2 ngày làm việc để bổ sung. Giấy phép trả trực tuyến hoặc qua bưu chính.
Thời hạn tính từ ngày cơ quan cấp phép nhận đủ hồ sơ hợp lệ
Thời hạn tính từ ngày cơ quan cấp phép nhận đủ hồ sơ hợp lệ. Nguồn: khoản 1 và khoản 2 Điều 54 Nghị định 217/2026/NĐ-CP

Có nộp hồ sơ trực tiếp được không?

Có, nhưng đây là kênh dự phòng. Khi có sự cố không thể nộp điện tử, khoản 1 Điều 54 Nghị định 217 cho phép nộp qua bưu chính công ích hoặc tại Bộ phận Một cửa. Đây là nơi tiếp nhận và trả kết quả thủ tục của UBND. Theo ghi nhận của MCA.atelier, Bộ phận Một cửa của UBND xã, phường vẫn tiếp nhận hoặc hướng dẫn nộp tại chỗ khi chủ nhà mang hồ sơ đến.

Mất bao lâu và tốn bao nhiêu để có giấy phép?

Nhà ở riêng lẻ được cấp phép trong 7 ngày làm việc kể từ khi hồ sơ hợp lệ. Luật cũ cho phép tới 15 ngày. Lệ phí cấp giấy phép xây dựng tại Đắk Lắk là 0 đồng khi nộp trực tuyến, kênh nộp chính hiện nay. Mức này được quy định tại khoản 4 Điều 3 Nghị quyết 09/2025/NQ-HĐND của HĐND tỉnh.

Mốc 7 ngày chỉ bắt đầu khi hồ sơ hợp lệ. Hồ sơ phải bổ sung sẽ kéo dài thời gian chờ. Nếu bổ sung vẫn không đạt, cơ quan cấp phép báo lý do trong 1 ngày làm việc. Khi đó chủ nhà phải nộp lại từ đầu.

Với nhà vượt ngưỡng tự thiết kế, khoản chi lớn nhất là bộ bản vẽ xin phép, vì bản vẽ phải do đơn vị có chuyên môn lập và ký số. MCA.atelier lập miễn phí hồ sơ xin phép khi chủ nhà ký hợp đồng tư vấn thiết kế, nếu khu đất thuộc diện phải xin phép. Đơn giá thiết kế từng loại công trình có tại bảng giá MCA.atelier.

Khách sạn, tòa văn phòng, nhà xưởng xin phép ở đâu?

Công trình không phải nhà ở được phân thẩm quyền theo cấp công trình và vị trí (Điều 53 Nghị định 217/2026). UBND xã, phường cấp phép công trình cấp III, cấp IV (cấp thấp, xác định theo quy mô tầng cao, diện tích). Ban quản lý khu công nghiệp cấp phép công trình trong khu công nghiệp. Sở Xây dựng Đắk Lắk cấp phép các công trình còn lại. Thời hạn là 10 ngày làm việc.

Ví dụ, nhà xưởng chế biến nông sản 1.500 m² trong Khu công nghiệp Hòa Phú nộp hồ sơ tại Ban quản lý các khu công nghiệp của tỉnh. Với khách sạn 3-4 sao hay tòa văn phòng nhiều tầng, cần xác định cấp công trình trước để biết nơi nộp. Hồ sơ kèm quyết định phê duyệt dự án, kết quả thủ tục PCCC và môi trường nếu có yêu cầu.

Dự án có Báo cáo nghiên cứu khả thi đã được cơ quan chuyên môn thẩm định thì được miễn phép. Đây là báo cáo đánh giá sự cần thiết, quy mô và phương án của dự án. Chủ đầu tư vẫn phải gửi thông báo khởi công kèm hồ sơ tương đương hồ sơ xin phép (điểm e khoản 2, điểm b khoản 3 Điều 43 Luật Xây dựng 2025). Tham khảo dịch vụ thiết kế khách sạn và xây dựng nhà xưởng của MCA.atelier.

5 lỗi khiến hồ sơ xin phép bị trả

Cơ quan cấp phép đối chiếu hồ sơ với điều kiện tại Điều 44 Luật Xây dựng 2025 và Điều 50 Nghị định 217/2026. Năm điểm dưới đây là những chỗ dễ vướng, nên rà lại trước khi bấm nộp.

  1. Đất chưa đúng mục đích. Nhà ở phải xây trên đất ở hợp pháp. Đất nông nghiệp cần chuyển mục đích trước.
  2. Bản vẽ lệch quy hoạch. Vượt chỉ giới xây dựng (đường giới hạn được phép xây trên lô đất), mật độ xây dựng (tỷ lệ diện tích chiếm đất), số tầng hoặc chiều cao cho phép.
  3. Thiếu thành phần bắt buộc. Kiểm tra đủ cam kết an toàn liền kề và sơ đồ đấu nối điện, nước trước khi nộp.
  4. Bản vẽ ký số sai quy cách. Khung tên thiếu người chủ trì, người kiểm tra, hoặc file thiếu chữ ký số.
  5. Bổ sung quá hạn. Bạn chỉ có 2 ngày làm việc để bổ sung. Quá hạn hoặc không đạt, hồ sơ phải nộp lại.

Việc cần làm sau khi có giấy phép

Giấy phép có hạn khởi công và phải được công khai tại công trường. Bốn việc cần nhớ:

  • Khởi công trong 12 tháng kể từ ngày cấp. Chưa kịp thì xin gia hạn, tối đa 2 lần, mỗi lần 12 tháng.
  • Công khai giấy phép tại công trường trong suốt quá trình thi công.
  • Xin điều chỉnh giấy phép nếu đổi vị trí, diện tích xây dựng, số tầng hoặc kết cấu chính.
  • Nhà ở riêng lẻ không phải gửi thông báo khởi công.

Các mốc trên nằm tại Điều 49, Điều 63, Điều 66 Nghị định 217/2026 và khoản 3 Điều 48 Luật Xây dựng 2025. Bước kế tiếp là chốt hợp đồng xây dựng nhà ở trọn gói. Hợp đồng nên ghi rõ trách nhiệm thi công đúng nội dung giấy phép.

Câu hỏi thường gặp

Có, trong hầu hết trường hợp. Nhà phố 3 tầng dưới 500 m² sàn vẫn phải xin phép nếu đất thuộc khu vực phát triển đô thị của quy hoạch chung. Các phường trung tâm Buôn Ma Thuột thường thuộc nhóm này; hãy xác nhận tại UBND phường.
Công trình phải khởi công trong 12 tháng kể từ ngày cấp. Chưa khởi công thì xin gia hạn, tối đa 2 lần, mỗi lần 12 tháng.
Cần có bản vẽ để thi công, và ai được lập bản vẽ phụ thuộc quy mô. Nhà vượt một trong 4 ngưỡng (từ 3 tầng, có tầng hầm, từ 250 m² sàn, cao từ 12 m) phải có bản vẽ do đơn vị có chuyên môn lập. Nhà dưới cả 4 ngưỡng thì chủ nhà được tự thiết kế.
Lệ phí cấp phép là 0 đồng khi nộp trực tuyến. Chi phí thực tế nằm ở bộ bản vẽ. MCA.atelier lập miễn phí hồ sơ xin phép khi chủ nhà ký hợp đồng tư vấn thiết kế.

Tóm tắt thủ tục xin phép xây dựng tại Đắk Lắk

  • Thủ tục xin giấy phép xây dựng Đắk Lắk từ 01/7/2026: nộp trực tuyến tại UBND xã, phường, 7 ngày làm việc, lệ phí 0 đồng.
  • Diện miễn phép hẹp. Nhà từ 7 tầng hoặc từ 500 m² sàn luôn phải xin phép; nhà ở các phường trung tâm Buôn Ma Thuột thường cũng vậy.
  • Hồ sơ dễ đạt ngay lần đầu khi bản vẽ ký số đúng quy cách và thửa đất đúng mục đích sử dụng.

MCA.atelier nhận thiết kế và thi công công trình xây mới từ 150 m² sàn. Khi ký hợp đồng tư vấn thiết kế, chúng tôi lập miễn phí hồ sơ xin phép nếu khu đất thuộc diện phải xin phép. Tìm hiểu thêm năng lực và đội ngũ MCA.atelier.
